鍛件進口日本“卡住脖子”
其實,1號機組反應堆壓力容器原來並非整體由一重生產。按原來方案,1號機組反應堆壓力容器的一體化頂蓋和一體化法蘭接管段鍛件,由上海電氣集團從日本采購後轉讓給一重,再由一重進行後續加工。2007 年6 月,前述鍛件的製造商——日本製鋼所向中方通告,日本政府以中日雙方尚未簽署和平利用核能協議為由,拒絕為其辦理鍛件出口有關手續。隨即,中國廣核集團、東方電氣集團等有關單位也做了大量的推動和協調工作,國防科工委還利用時任日本首相福田康夫2008 年1月訪華機會,與外交部一起,積極主動與日方接觸,但日本政府態度始終沒有多大轉變。
一重集團接棒試水國產化
考慮外交途徑解決耗時長、不確定性大,而反應堆壓力容器製造周期長,國際上一般都在30-33個月。為穩妥起見,國內廠家自行製造鍛件的方案,作為外交途徑的備用方案啟動——2008 年1 月15 日,工程公司正式發函一重集團,要求一重集團開始做技術準備、自行煉鋼投料,盡快開始1 號機組反應堆壓力容器一體化法蘭接管筒節及分體式頂蓋鍛件的製造工作,作為從日本進口鍛件的“替補”。2008 年3 月4 日,替代進口的上封頭和頂蓋法蘭開始煉鋼投料。不久後,外交方案取得突破性進展——2008 年6 月6 日,在有關方麵積極斡旋下,中日兩國政府簽署了中日核保障監督協議,並在北京完成了換文。至此,曆時一年的1號機組反應堆壓力容器部分鍛件從日本製鋼所進口受阻問題得到解決。不過,一個多月後又傳來壞消息——2008 年7 月22 日(ri),由(you)於(yu)日(ri)本(ben)製(zhi)鋼(gang)所(suo)完(wan)成(cheng)精(jing)加(jia)工(gong)的(de)一(yi)體(ti)化(hua)法(fa)蘭(lan)接(jie)管(guan)筒(tong)節(jie)鍛(duan)件(jian)開(kai)孔(kong)錯(cuo)誤(wu),無(wu)法(fa)使(shi)用(yong)。至(zhi)此(ci),已(yi)經(jing)啟(qi)動(dong)的(de)備(bei)用(yong)方(fang)案(an)正(zheng)式(shi)轉(zhuan)化(hua)為(wei)主(zhu)推(tui)實(shi)施(shi)方(fang)案(an),即(ji)從(cong)鍛(duan)件(jian)到(dao)後(hou)期(qi)精(jing)加(jia)工(gong)等(deng)全(quan)套(tao)製(zhi)造(zao)任(ren)務(wu)均(jun)由(you)一(yi)重(zhong)承(cheng)擔(dan)。

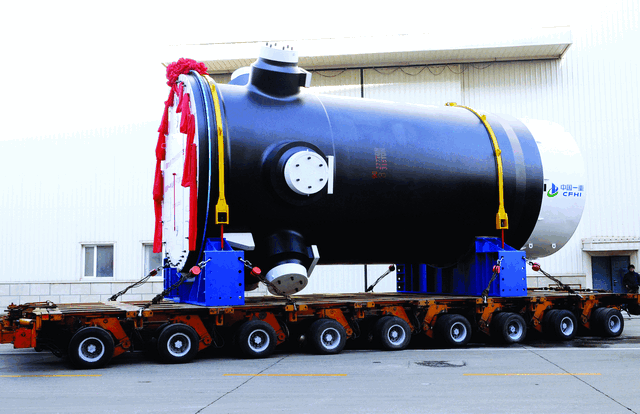

23個月完工創世界紀錄
紅沿河1號機組反應堆壓力容器製造工作得到了一重集團上下的高度重視。一重將這個項目作為其結構調整、產品轉型的示範產品來精心組織,配置各方優勢資源,在技術研發、生產組織、質量監督、gongqijindudengfangmianshishiquanguochengkongzhi。qilizuzizhuchuangxin,zaiyanzhiguochengzhongzizhiledapigongfuju,jinxingledaliangshiyanhegongyipingding,xianhougongkeledaxinghoubiduanjianyashi、淬透、細化晶粒及均質性、一體化接管段成形鍛造、馬鞍形接管段焊接、中子通量管孔加工等技術難關,創造了我國核電裝備製造史上的多項第一。youyuyizhongjituanshoucizhizaobaiwanqianwajihedianjizufanyingduiyalirongqi,shebeizhizaojingyanbuzu,qiezhiliangtixiyoudaijinyibuwanshan,gongchenggongsijiadaleduizhizaochangdepeixun,anpaiyoujingyanrenyuandaozhizaochangzhibaobuguazhifubuchang,bangzhujianliwanshandehedianshebeizhizaozhiliangbaozhenghekongzhitixi。hongyanhegongsipairenzhuchangjianzao,jishilejiexianchangyishouxinxibingbianzhizhushebeizhizaozhoubao,tigaozhizaoguochengzhongwentidechulixiaolv……
這樣,影響1號機組總體進度的主要製約因素消除,使用2號機組反應堆壓力容器作為備用的方案沒有啟動,緩解了紅沿河後續機組和其他項目設備製造資源的緊張形勢。同時,由於寧德1號機組反應堆壓力容器和蒸汽發生器嚴重滯後,在“大工程”的管理模式下,紅沿河公司將2號機組反應堆壓力容器和蒸汽發生器調配給寧德1號機組,既保證了寧德核電的工程進度,也為集團整體利益做出了貢獻。
