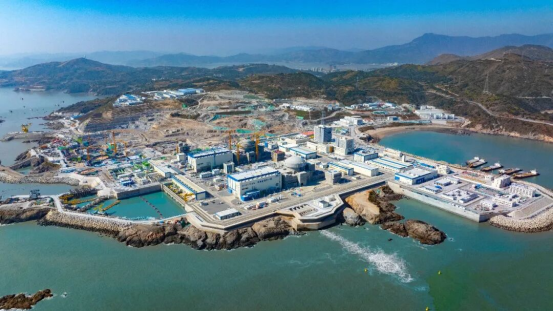

3月12日17時28分,長三角地區首台“華龍一號”核電機組——中廣核浙江三澳核電項目1號機組首次並網成功,發出第一度電,標誌著該機組正式具備向電網輸入電力的能力,向著正式投產目標邁出關鍵一步。

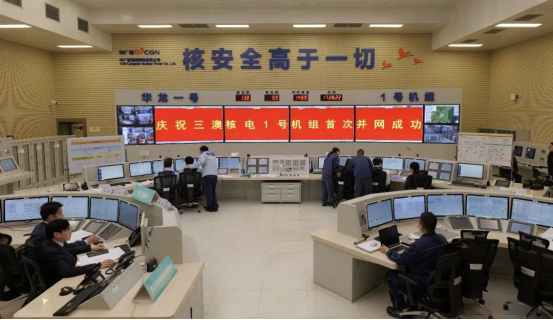

三澳核電項目1號機組於2020年12月31日(ri)開(kai)工(gong)建(jian)設(she)。並(bing)網(wang)後(hou)經(jing)現(xian)場(chang)確(que)認(ren),機(ji)組(zu)運(yun)行(xing)狀(zhuang)態(tai)良(liang)好(hao),各(ge)項(xiang)技(ji)術(shu)指(zhi)標(biao)符(fu)合(he)設(she)計(ji)預(yu)期(qi)。接(jie)下(xia)來(lai),機(ji)組(zu)將(jiang)進(jin)入(ru)帶(dai)負(fu)荷(he)試(shi)運(yun)行(xing)階(jie)段(duan),按(an)計(ji)劃(hua)開(kai)展(zhan)功(gong)率(lv)提(ti)升(sheng)及(ji)各(ge)性(xing)能(neng)試(shi)驗(yan),預(yu)計(ji)於(yu)2026年上半年正式投產發電。

當前,長三角地區正湧現出DeepSeek等一批人工智能領軍企業,智能經濟呈現蓬勃發展態勢,算力需求爆發式增長帶來能源消耗持續攀升。今年全國兩會首次將“算電協同”寫入政府工作報告,明確實施超大規模智算集群、算電協同等新基建工程。

“作為長三角能源保障的重要一環,三澳核電項目規劃建設6台‘華龍一號’核電機組,目前已開工3台。”中廣核蒼南核電有限公司黨委書記、董事長杜延輝介紹,項目全部建成後,年發電能力預計超540億千瓦時,接近溫州市當前全社會用電總量,可滿足超500萬人口的年度生產生活用電需求,每年等效減少標煤消耗超1635萬噸,降低二氧化碳排放約5000萬噸,相當於新增植樹造林麵積超12萬公頃。三澳核電項目的穩步推進,將為長三角地區綠色低碳轉型及智能經濟發展持續提供清潔能源助力。
在項目建設過程中,數字化、智能化技術得到廣泛應用。在數字化智能化建設方麵,項目全麵打造核電“智慧工地”,實現作業現場“可視化、自動化、智能化”管控,每年減少人工工作量約70萬工時;開發並投用國內首個集射線底片數字化管理、AI智能評定、智能查重功能於一體的核電廠射線底片智能管理係統,實現全流程數字化,在核島安裝階段應用於超4萬張現場管道射線底片,超標缺陷智能評定檢出率及智能查重準確率均超95%。在先進建造技術方麵,國內核電主管道焊接首次全麵應用國產焊機及配套工藝,實現核心裝備與工藝自主化突破;首次在中廣核“華龍一號”項目中創新應用“樂高式”可拆卸預製擋牆模塊化拚裝技術,62米長擋牆構件預製後現場快速拚裝,有效節約建設成本,為核電工程提質增效提供支撐。
