秋風送爽
大地流金
正是項目建設好時節
中廣核人以奮鬥為筆
繪就清潔能源美好畫卷
當前
中廣核“華龍一號”
批量化建設穩步推進
風電、光伏、科研基地建設等
進展喜人
今天
一起來看新進展

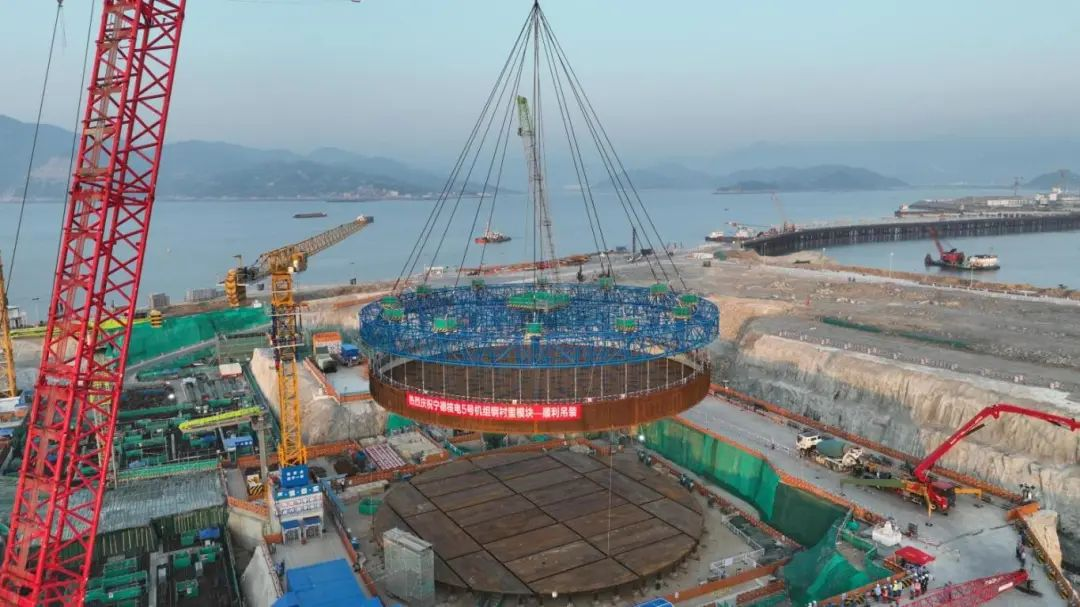

福建寧德核電項目

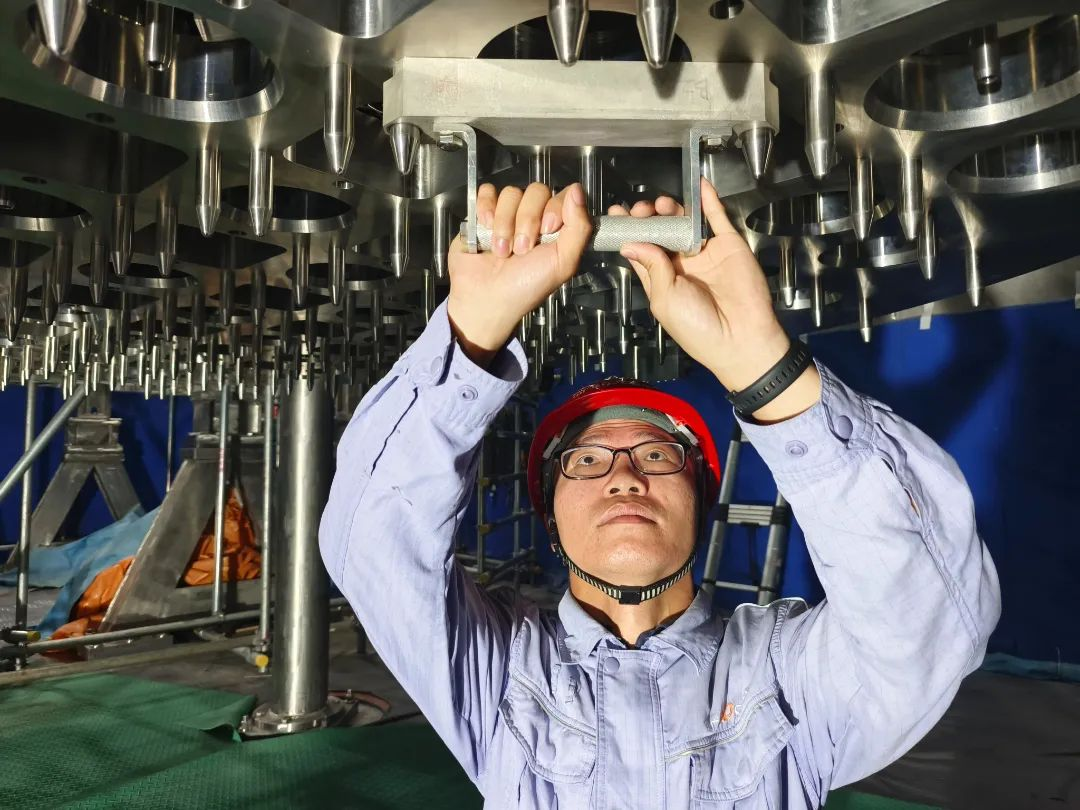

10月10日6時16分,中廣核福建寧德核電項目5號機組鋼襯裏模塊一開始吊裝,曆時1小時42分,於7時58分順利就位,吊裝過程安全質量受控。此次吊裝本著“提升安全質量、有益整體建造”的原則,采用模塊化施工等先進建造技術,提升安全質量、提升施工工效、優化建造邏輯、優化建造工期。5號機組鋼襯裏模塊一吊裝就位,為後續核島廠房連續施工奠定堅實基礎。

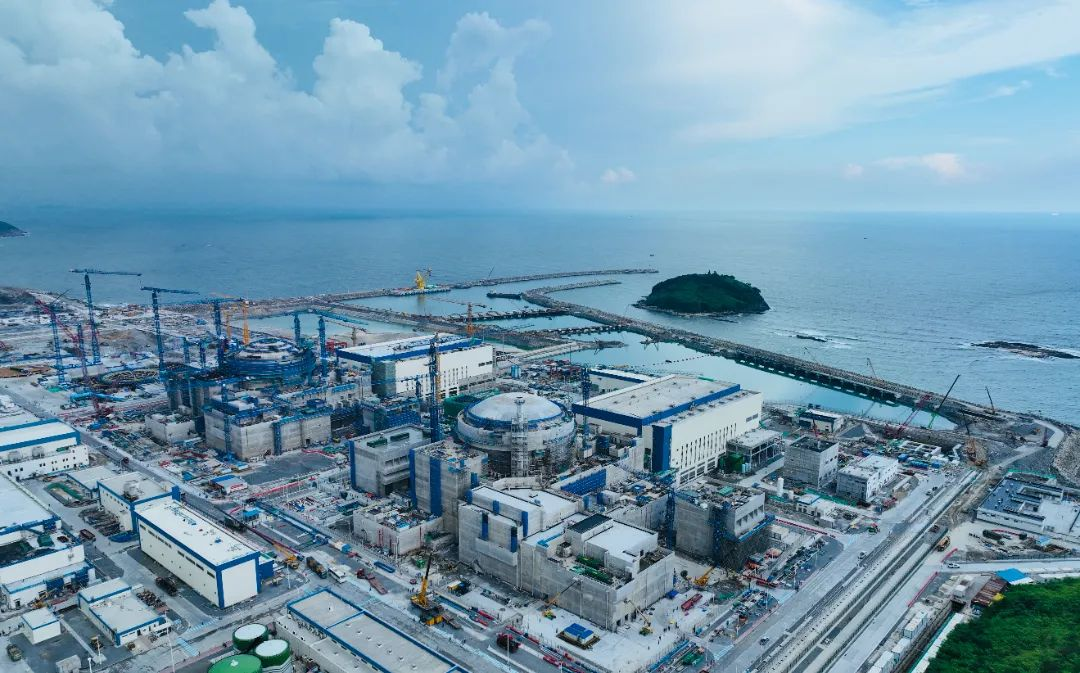

廣東太平嶺核電項目

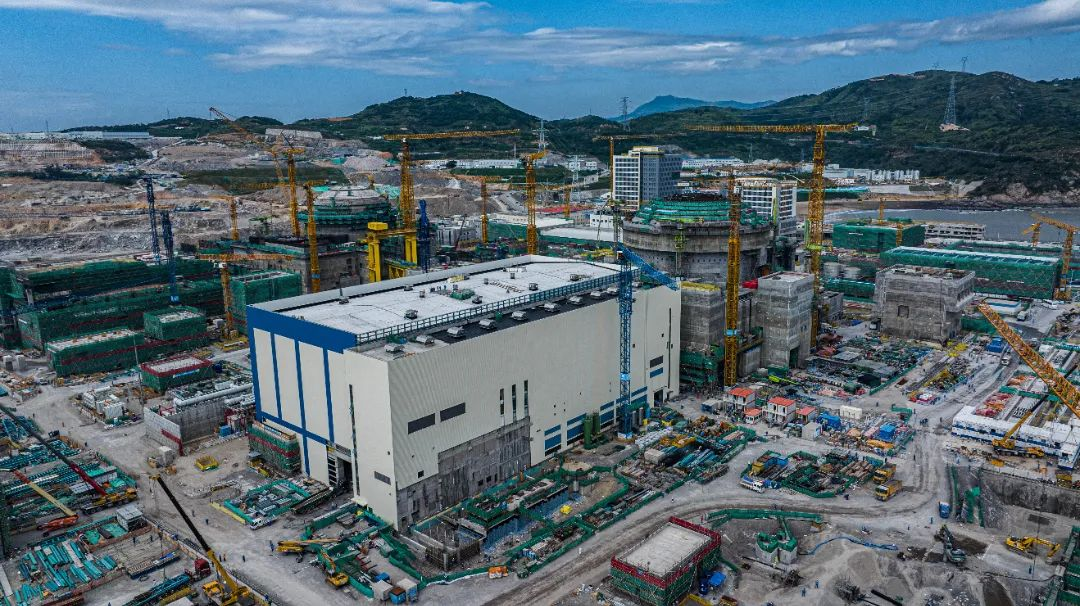

中廣核廣東太平嶺核電項目錨定高質量建設目標,工作穩步推進。8月28日,取得1、2 號機組核材料許可證;9月13日,完成1號機組啟動前同行評審;10月8日,簽訂《太平嶺核電廠 1、2 號機組並網協議》。1號機組熱態功能試驗於9月16日結束,10月10日安全殼打壓試驗圓滿完成,目前正開展裝料準備專項消缺工作。

同期,2號機組3環huan主zhu泵beng電dian機ji安an裝zhuang就jiu位wei,發fa電dian機ji轉zhuan子zi運yun抵di現xian場chang,冷leng源yuan泵beng站zhan實shi現xian進jin水shui。太tai平ping嶺ling核he電dian二er期qi工gong程cheng開kai工gong準zhun備bei緊jin鑼luo密mi鼓gu,多duo項xiang工gong作zuo取qu得de進jin展zhan。項xiang目mu實shi施shi期qi間jian,項xiang目mu建jian設she大da團tuan隊dui深shen入ru踐jian行xing“嚴慎細實”工作作風,為1號機組啟動及投產、2號機組冷試、二期工程開工奠定堅實基礎。
浙江三澳核電項目

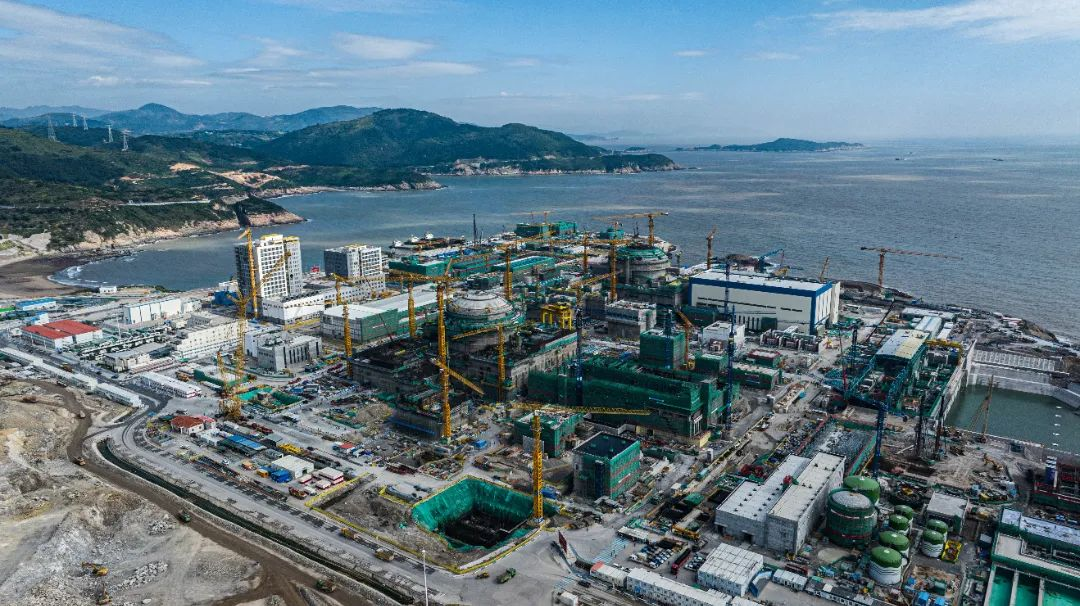

中廣核浙江三澳核電項目一期1、2 號機組分別於2020年12月31日、2021年12月30日開工建設,3、4 號機組於2024年8 月19日獲國家核準。

當前,1號機組核島主設備已安裝就位,係統移交工作有序開展,核島冷態功能試驗前準備穩步推進;2號機組處於建安施工階段,主管道焊接及安全殼預應力施工有序進行,核島主設備於9月30日全部引入完成。

廣東陸豐核電項目

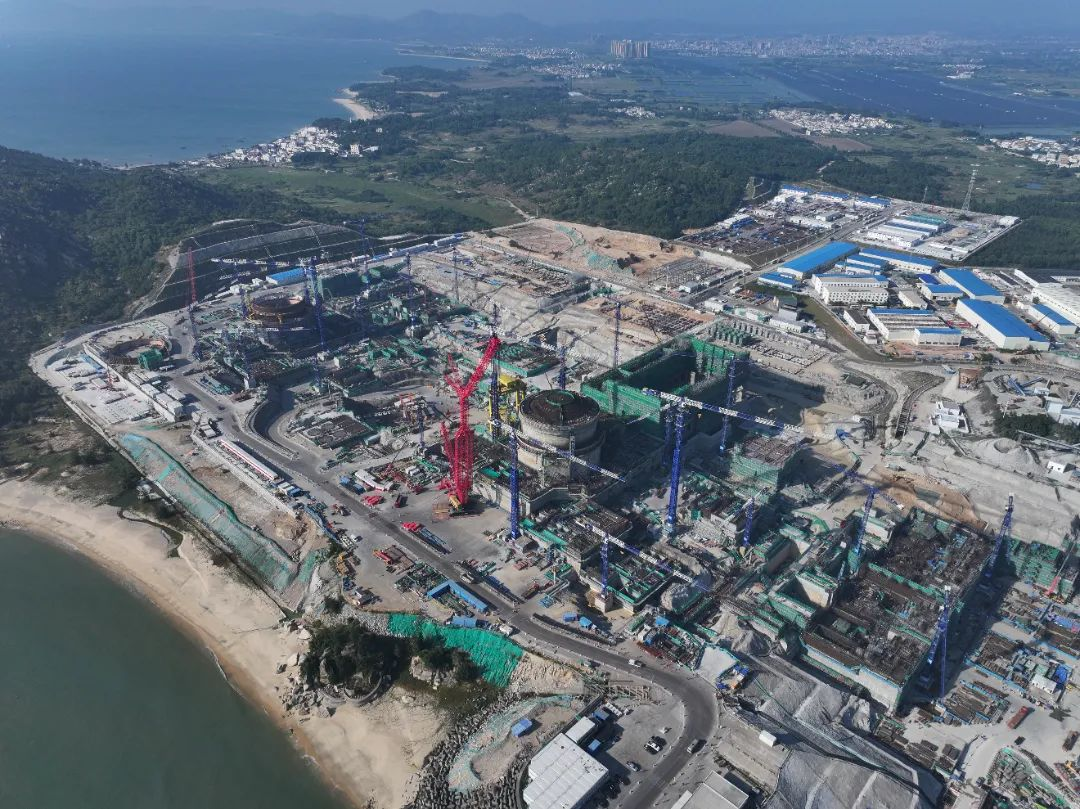

中廣核陸豐核電5號機組2022年9月8日開工,2024年4月29日完成穹頂吊裝,全麵轉入設備安裝階段。目前,核島安全殼內殼第20層、外殼第10層澆築完成,內殼環梁D2層澆築完成;周邊廠房正在開展第6層主體結構施工,核島安裝點數累計完成139.25萬點。6號機組於2023年8月26日開工,當前正處於土建階段高峰期,目前,核島安全殼內殼第8層、外殼第8層澆築完成,模塊6已吊裝就位,周邊廠房正在開展第3層主體結構施工。

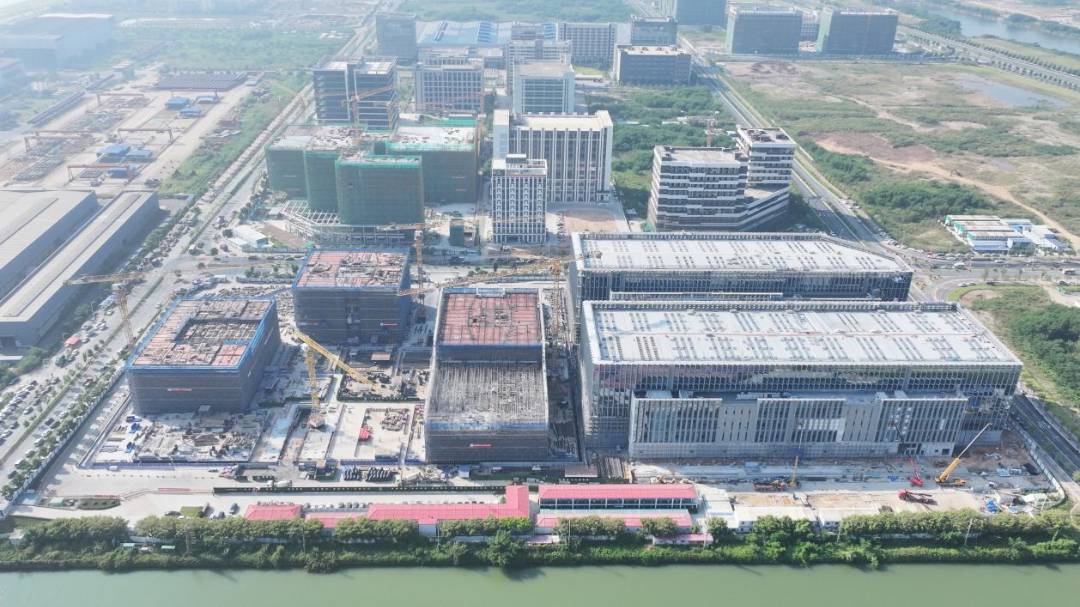

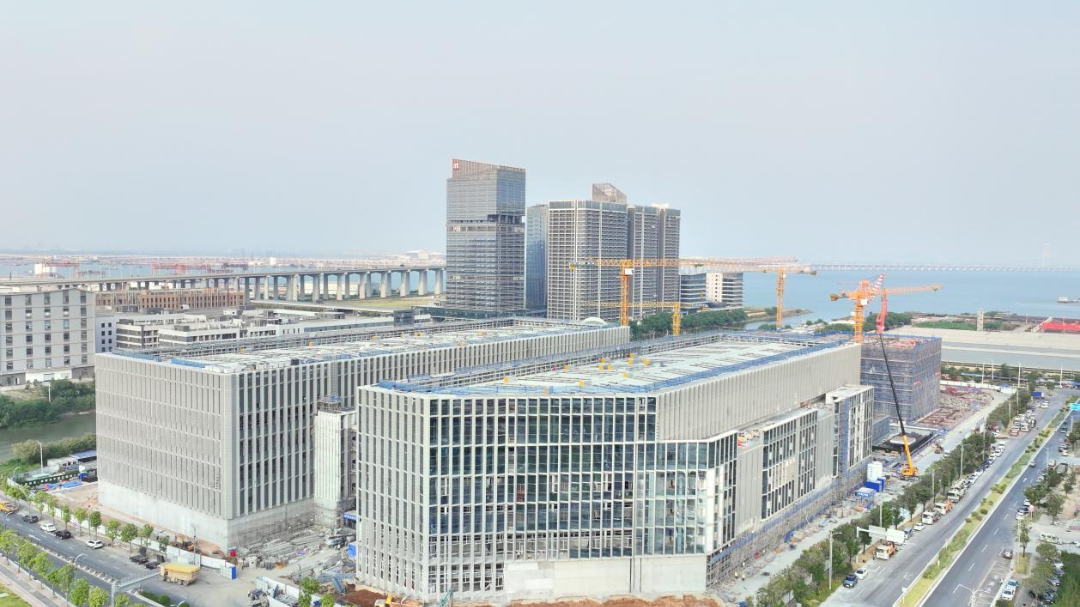

中山科研基地

中廣核中山科研基地作為中國南方原子能科學與技術創新中心布局的重要科研基地之一,選址中山市翠亨新區馬鞍島,占地約107畝,總建築麵積約26萬平方米。

目前,科研地塊兩棟實驗廠房正進行最後階段的機電工程、工藝係統安裝和裝修施工,全力衝刺年底竣工驗收目標;新(xin)型(xing)產(chan)業(ye)地(di)塊(kuai)各(ge)樓(lou)棟(dong)按(an)計(ji)劃(hua)進(jin)行(xing)結(jie)構(gou)主(zhu)體(ti)施(shi)工(gong)。該(gai)基(ji)地(di)將(jiang)建(jian)成(cheng)完(wan)整(zheng)且(qie)技(ji)術(shu)領(ling)先(xian)的(de)先(xian)進(jin)堆(dui)型(xing)大(da)型(xing)實(shi)驗(yan)裝(zhuang)置(zhi),支(zhi)撐(cheng)國(guo)家(jia)先(xian)進(jin)核(he)能(neng)研(yan)發(fa)任(ren)務(wu)開(kai)展(zhan)。

山東招遠400MW海上光伏項目

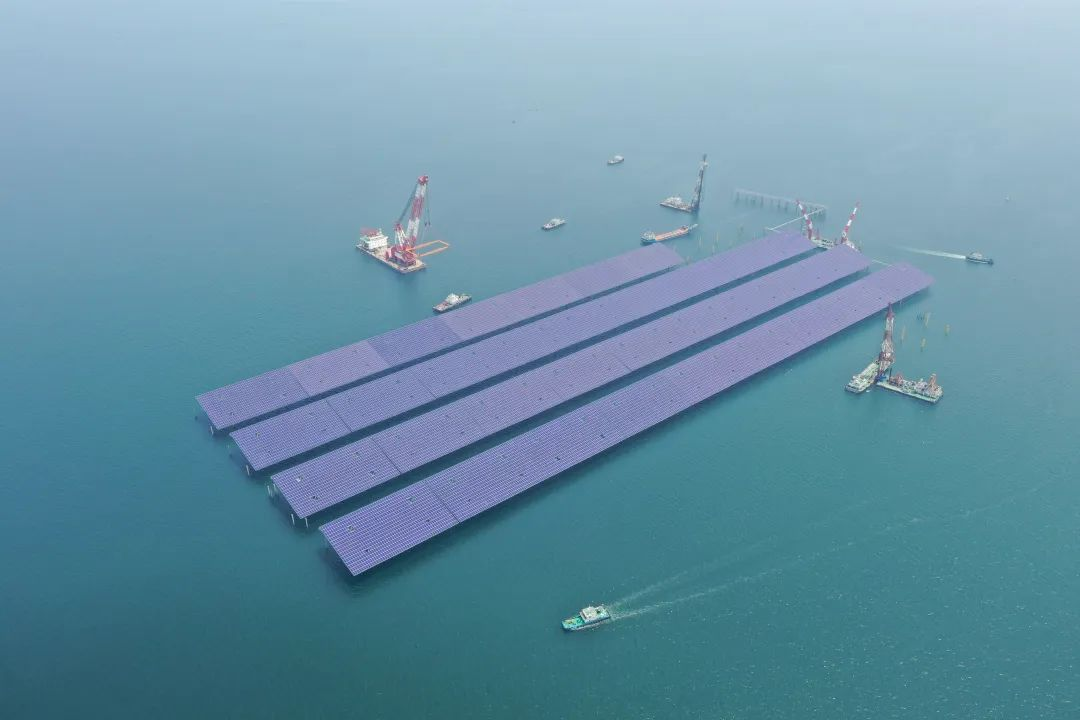

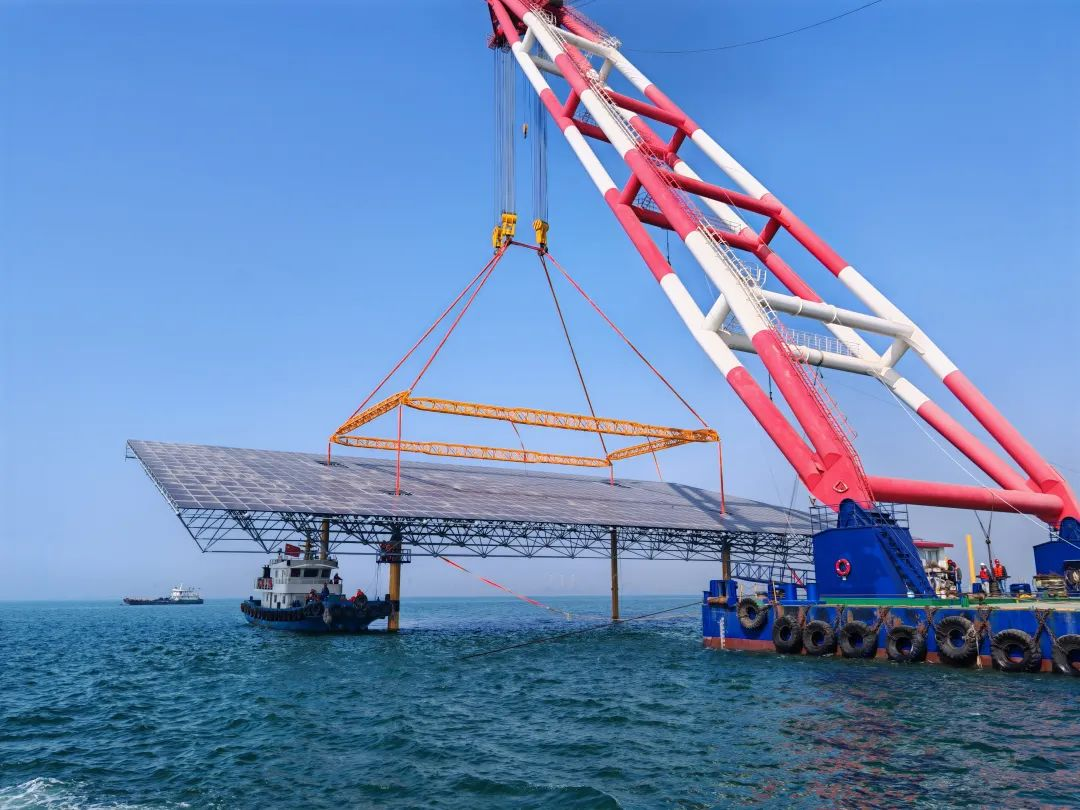

中廣核煙台招遠400MW海上光伏項目於2023年12月26日正式開工,2024年4月6日首片上部結構順利完成吊裝,實現了全國範圍內規模化海上光伏“零的突破”。2024年7月2日升壓站一次帶電成功,標誌著我國首個大規模樁基固定式深水海上光伏項目具備投運條件。截至目前,該項目陸上升壓站、送出線路、海纜敷設已完成,光伏區鋼管樁沉樁和海上光伏網架吊裝正在有條不紊進行。
山東萊州600MW鹽光互補光伏發電項目

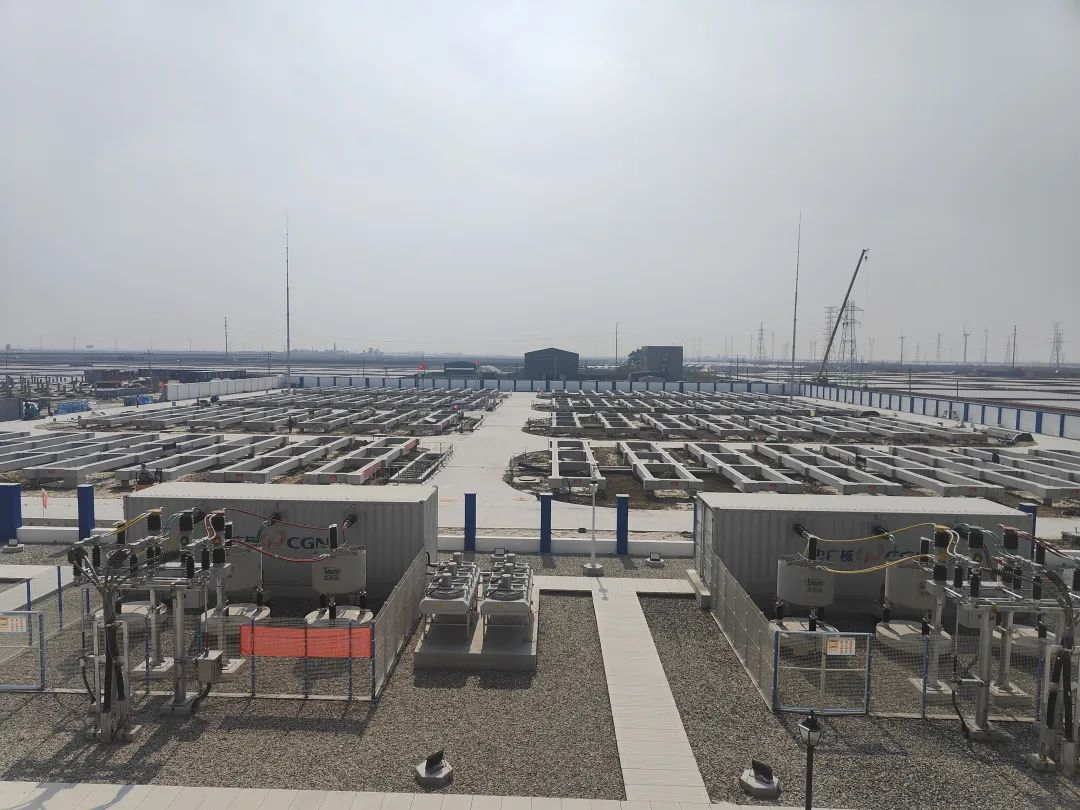

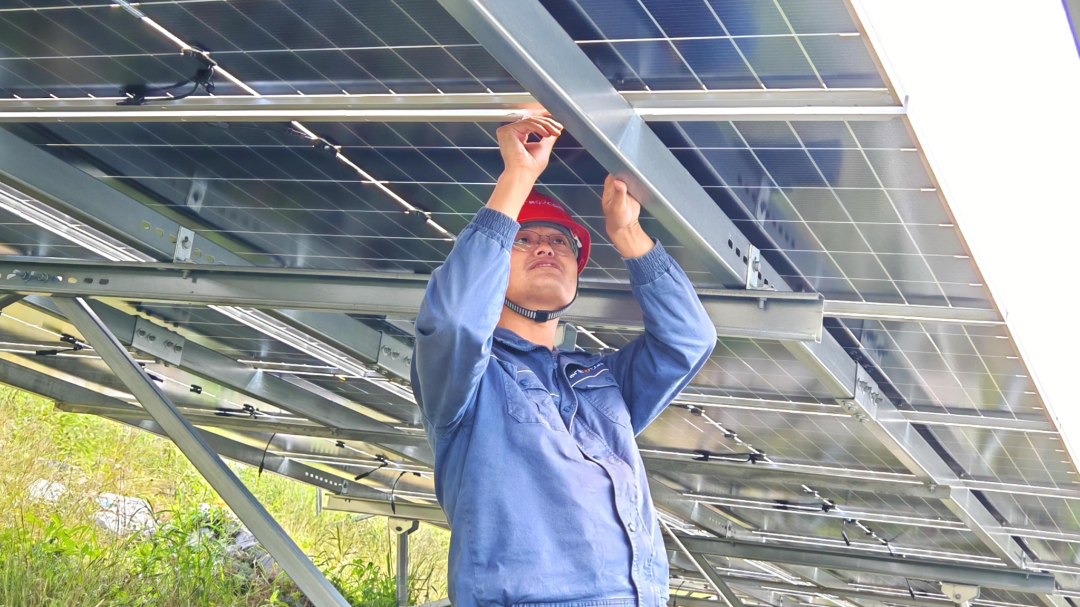

中廣核山東萊州600MW鹽光互補光伏發電項目位於萊州市土山鎮,項目於2024年6月15日正式開工建設,2024年7月15日首批組件安裝完成。截至目前,該項目送出線路、配套儲能、升壓站各項設備已完成施工,支架/組件、集電線路及場區道路建設正在進行最後衝刺階段。

內蒙古興安盟防沙治沙和風光一體化項目

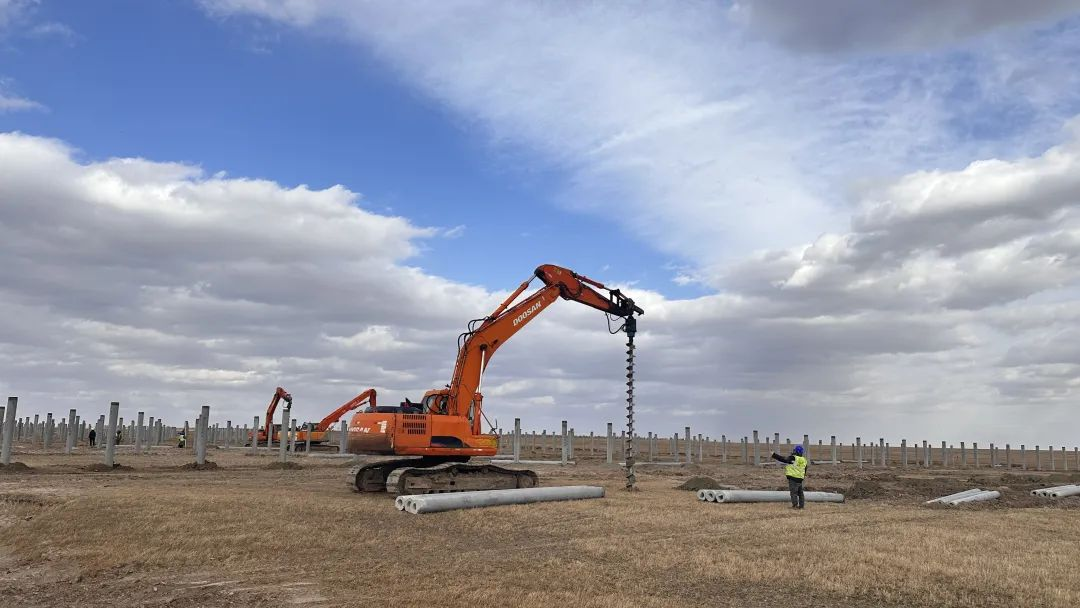

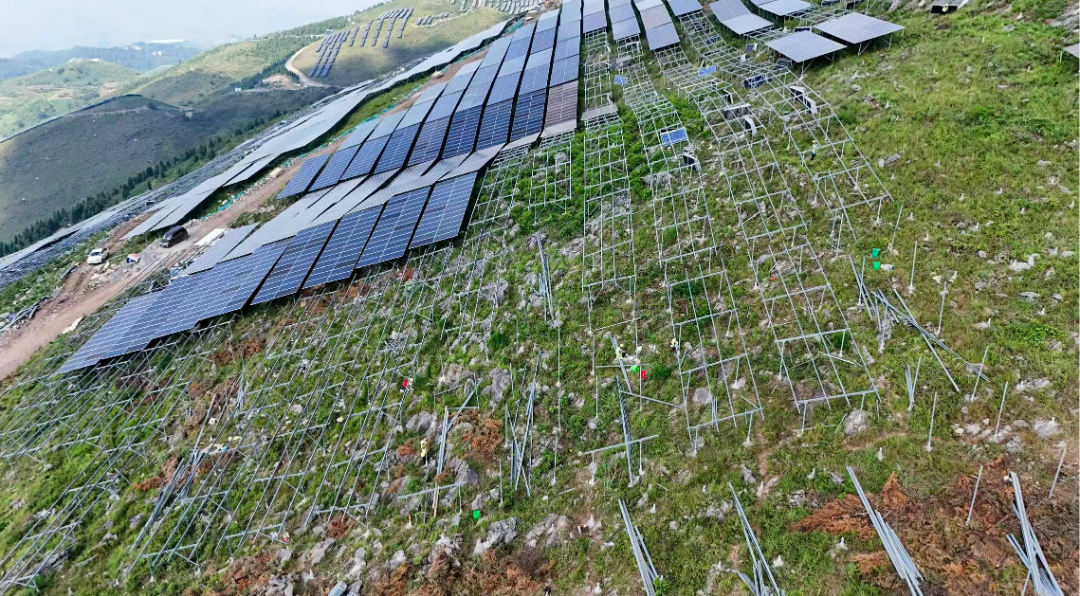

中廣核內蒙古興安盟防沙治沙和風光一體化風電光伏項目一期裝機容量90萬千瓦,於2024年8月14日全部取得核準/備案。目前光伏項目正在積極推進建設。風電項目計劃廠區部分投運,風機基礎全部澆築完成,風機吊裝完成10台。
貴州關嶺330MW光伏項目

中廣核貴州關嶺330MW光伏項目包括關嶺黔峰150MW光伏項目、關嶺黔陽100MW光伏項目、關嶺納卜二期80MW光伏項目。項目於2023年12月開工建設,計劃2024年10月底完成,建成後年發電量可達4.3億千瓦時。為了衝刺年終目標,項目建設采取多種措施,包括積極引進新技術、新設備,采用環水保汙染最低的人工打孔方式和無人機吊運組件支架安裝,提高施工效率。同時加強現場管理,確保施工質量和安全。

哈薩克斯坦奧爾塔雷克紮爾巴科礦

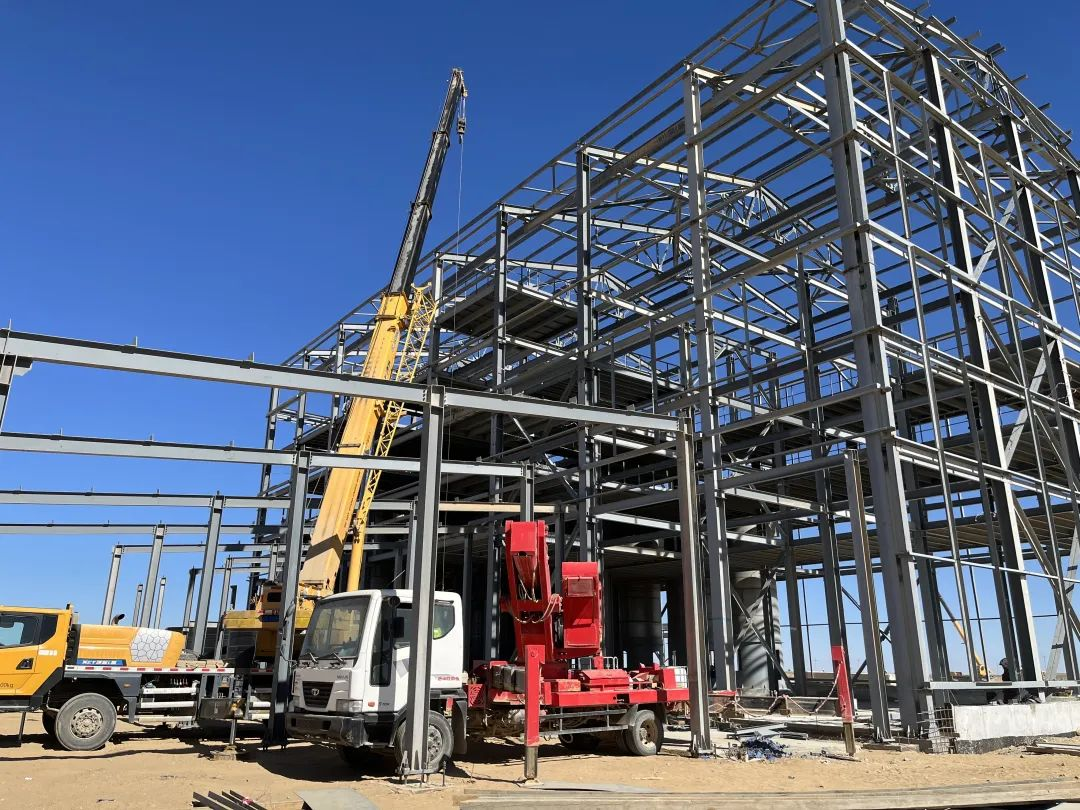

中廣核鈾業位於哈薩克斯坦奧爾塔雷克紮爾巴科礦項目水冶車間相關33件(jian)非(fei)標(biao)設(she)備(bei)全(quan)部(bu)運(yun)抵(di)安(an)裝(zhuang)位(wei)置(zhi),項(xiang)目(mu)正(zheng)式(shi)進(jin)入(ru)設(she)備(bei)安(an)裝(zhuang)階(jie)段(duan)。該(gai)車(che)間(jian)依(yi)據(ju)哈(ha)原(yuan)工(gong)最(zui)新(xin)水(shui)冶(ye)工(gong)藝(yi)及(ji)生(sheng)產(chan)自(zi)動(dong)化(hua)技(ji)術(shu)設(she)計(ji),采(cai)用(yong)飽(bao)和(he)樹(shu)脂(zhi)再(zai)吸(xi)附(fu)工(gong)藝(yi),非(fei)標(biao)設(she)備(bei)可(ke)提(ti)升(sheng)樹(shu)脂(zhi)吸(xi)附(fu)能(neng)力(li)、降低生產成本。此次非標設備安裝啟動,為2024年12月完成一期礦建目標奠定堅實基礎。
韓國大山二期項目

近(jin)期(qi),中(zhong)廣(guang)核(he)能(neng)源(yuan)國(guo)際(ji)韓(han)國(guo)大(da)山(shan)二(er)期(qi)餘(yu)熱(re)鍋(guo)爐(lu)首(shou)組(zu)管(guan)束(shu)模(mo)塊(kuai)吊(diao)裝(zhuang)開(kai)工(gong)並(bing)成(cheng)功(gong)。此(ci)次(ci)吊(diao)裝(zhuang)標(biao)誌(zhi)著(zhe)大(da)山(shan)二(er)期(qi)項(xiang)目(mu)自(zi)主(zhu)化(hua)設(she)計(ji)和(he)采(cai)購(gou)管(guan)理(li)戰(zhan)略(lve)初(chu)獲(huo)成(cheng)功(gong)。在(zai)兩(liang)台(tai)重(zhong)型(xing)履(lv)帶(dai)吊(diao)配(pei)合(he)下(xia),首(shou)組(zu)管(guan)束(shu)模(mo)塊(kuai)被(bei)穩(wen)穩(wen)立(li)起(qi)後(hou)吊(diao)裝(zhuang)至(zhi)餘(yu)熱(re)鍋(guo)爐(lu)排(pai)氣(qi)端(duan),再(zai)通(tong)過(guo)頂(ding)部(bu)電(dian)動(dong)單(dan)軌(gui)梁(liang)行(xing)車(che)水(shui)平(ping)拖(tuo)運(yun)至(zhi)最(zui)終(zhong)安(an)裝(zhuang)位(wei)置(zhi)。大(da)山(shan)二(er)期(qi)三(san)壓(ya)再(zai)熱(re)立(li)式(shi)餘(yu)熱(re)鍋(guo)爐(lu)共(gong)計(ji)108組zu管guan束shu模mo塊kuai,最zui大da單dan組zu模mo塊kuai尺chi寸cun大da且qie單dan重zhong較jiao大da,對dui吊diao裝zhuang過guo程cheng中zhong設she備bei受shou力li狀zhuang況kuang控kong製zhi要yao求qiu嚴yan苛ke。為wei保bao人ren員yuan及ji設she備bei安an全quan,項xiang目mu部bu精jing心xin準zhun備bei,周zhou密mi部bu署shu各ge項xiang先xian決jue條tiao件jian,確que保bao首shou次ci吊diao裝zhuang按an計ji劃hua完wan成cheng。
雲南保山項目

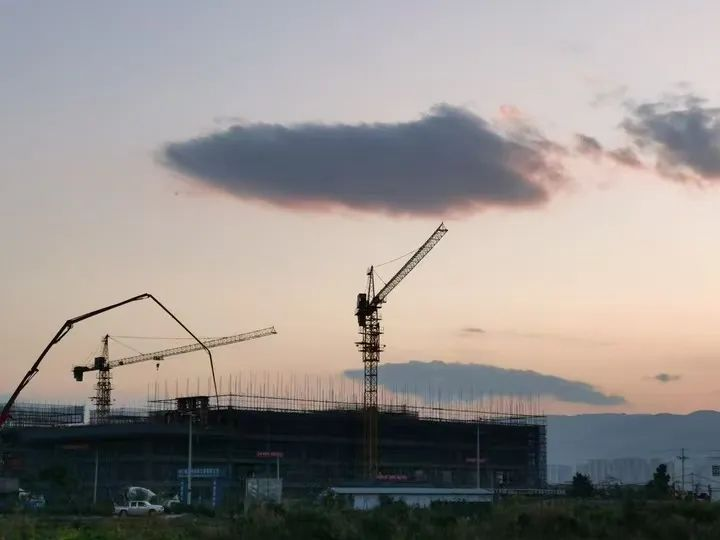

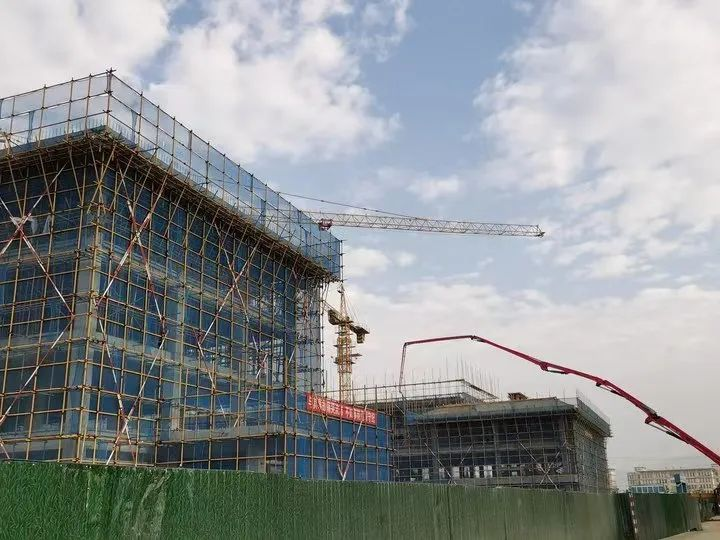

中廣核環保山河公司承建的雲南省保山市隆陽區中醫院項目被列入雲南省重點項目。該項目規劃建設用地總麵積36222.8平方米,總建築麵積61980.76平方米,包括新建住院樓、醫技樓、門診樓等及附屬建築、配套設施等。自2023年11月25日開工以來,項目部深入踐行“嚴慎細實”工作作風,克服諸多因素,於2024年10月11日實現醫技樓、門診樓結構封頂。目前,項目部正全力推動主體結構全線封頂,其工程質量安全管理獲得各方好評。
